1、本月进展
(1)双周例会

2024年12月27日、2025 年 01 月 10 日,BEST CC 磁体制造项目组与淮南新能源研究中心通过腾讯会议召开 CC 磁体制造例会,就磁体制造项目生产线当前的进展和下一步计划进行相关讨论。

(2)厂房标识牌

按照既定安排在1月15日前完成了厂房标识牌、宣传展板的制作和安装。

细节仍需完善处理,20日前完成。

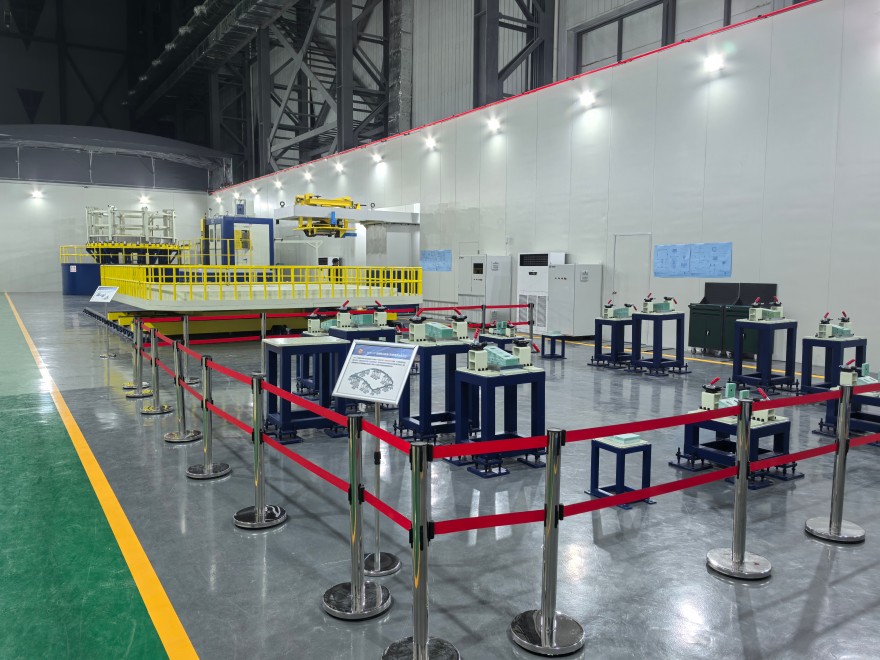

(3)生产线进展

①导体放送系统:零部件已到现场,目前正在进行导体放送现场安装。

②校直机与弯绕成形机:所有零部件均完成加工和表面处理,已完成出厂前试安装;正在开展现场安装。

③控制系统:所有通讯测试已完成,电机、减速机、控制柜已全部到货。待现场设备安装完成后,进行连接和现场电气线布置。

④线圈转运及承载工装:已经完成出厂验收测试,货物已到现场。

⑤喷砂机系统:已到货,待厂家来人安装。

⑥包绕机:正在进行控制程序编写。

⑦VPI系统工程设计已完成,已与供应商沟通完成技术交底。

2、下月计划

(1)完成 VPI 系统加工合同的签订,并在 2 个月内完成零部件加工制造。

(2)准备好生产线建设过程中涉及的各类质量文件;

(3)完成参观通道的布置及现场展板细化工作。



|  |
